在黃海之濱,有一塊人與自然融合的“綠色氧吧”, 是一塊生態凈土、一塊觀光旅游休閑勝地、是江蘇沿海地區一道靚麗的風景線。其中的東臺黃海森林公園會務綜合體項目正是由冶建公司第八分公司承建。

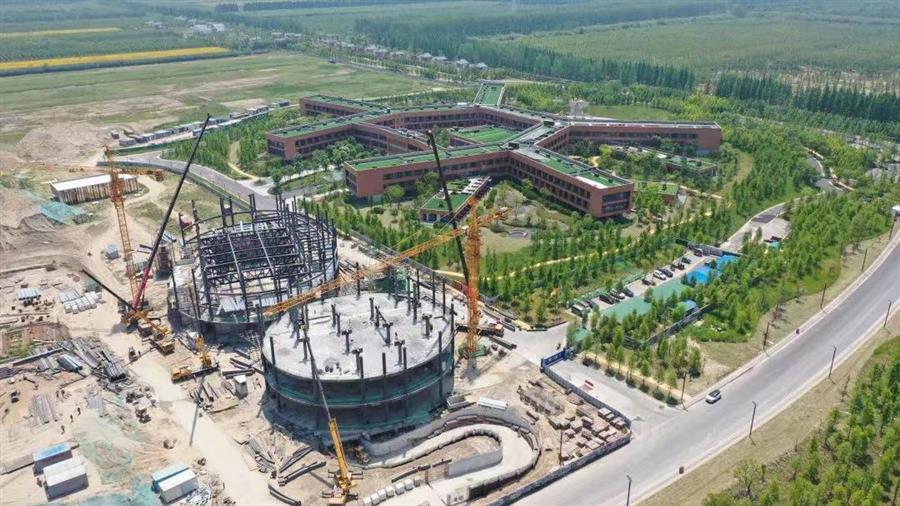

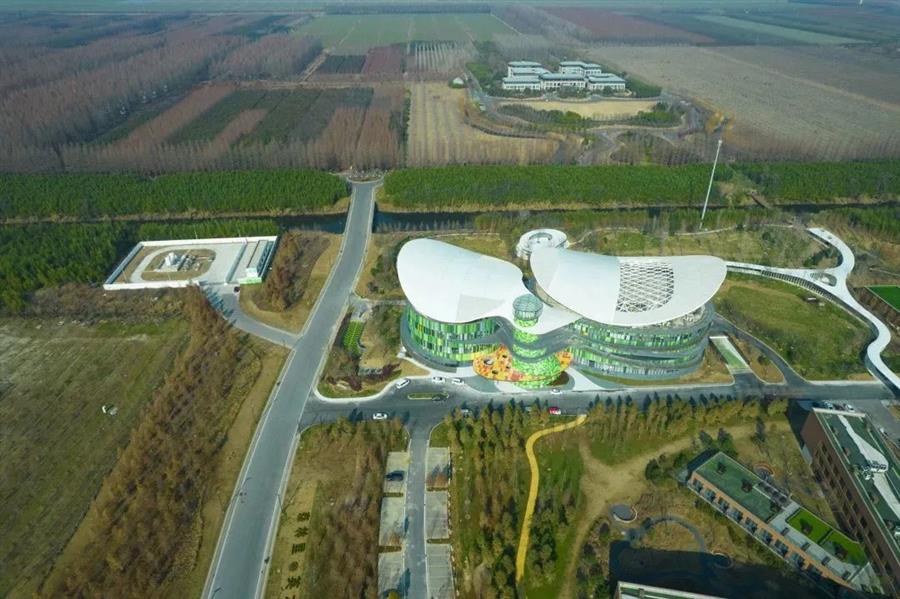

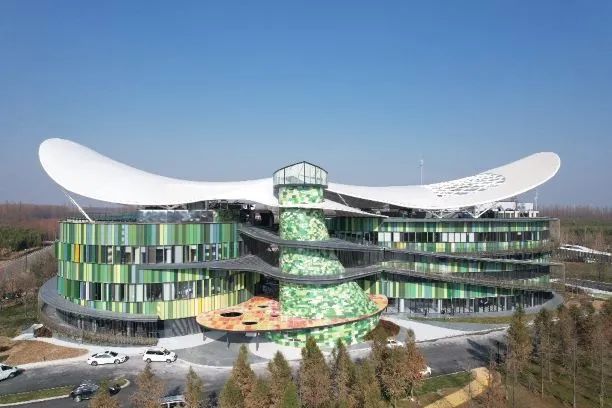

會務綜合體項目位于江蘇省東臺市黃海森林公園內,由東區、西區及戶外休息區三部分組成,總建筑面積1.8萬平方米,建筑高度22.77米,最大單跨跨度為45米,工期120日歷天。
該工程鋼結構面積大、異形構件種類多,且工期緊,都是本工程施工與管理的主要特點,也是施工組織的難點。同時交叉作業面多,施工高峰也必將集中,對施工組織、施工技術、施工質量、施工安全等提出了更高的要求。
同心戰疫,攻堅克難顯擔當
受疫情影響,工地面臨多次停工,項目部對現場施工人員做好了個人信息登記、健康狀況和活動軌跡的細致摸排。建立全員健康專項檔案,對項目駐地和施工現場進行封閉式管理,嚴防閑雜人員、未經體溫檢測人員的隨意出入。
為了做好疫情防控工作,項目部通過各種渠道購買足量的防疫用品,確保現場防疫物資充足。同時分批次對進場人員進行防疫教育培訓、施工安全技術交底、安全教育培訓。項目部還對重點工序提前專題策劃,按需合理安排工人班次,最大化減少人員聚集。項目部還邀請專業的核酸檢測機構在項目部定期給現場人員進行核酸檢測。
細致全面的防疫工作,確保了項目團隊的安全健康和項目施工的正常推進。
敢打硬仗,全力以赴保進度
項目部在抓好疫情防控工作的同時,精心組織施工,打好建設攻堅戰,全力以赴保進度。
項目前期,充分結合工程特點、工程環境以及采購成本實際情況,制定項目管理目標,逐項分解工作任務,精確歸責落實到人。做到事前有計劃、事中有控制,有效節約建設成本和時間成本。項目部加強內部管理與施工組織,通過編制科學合理的施工方案,全體員工與時間賽跑,一鼓作氣,克難奮進,把許多“不可能”完成的工作任務變成了“可能”。

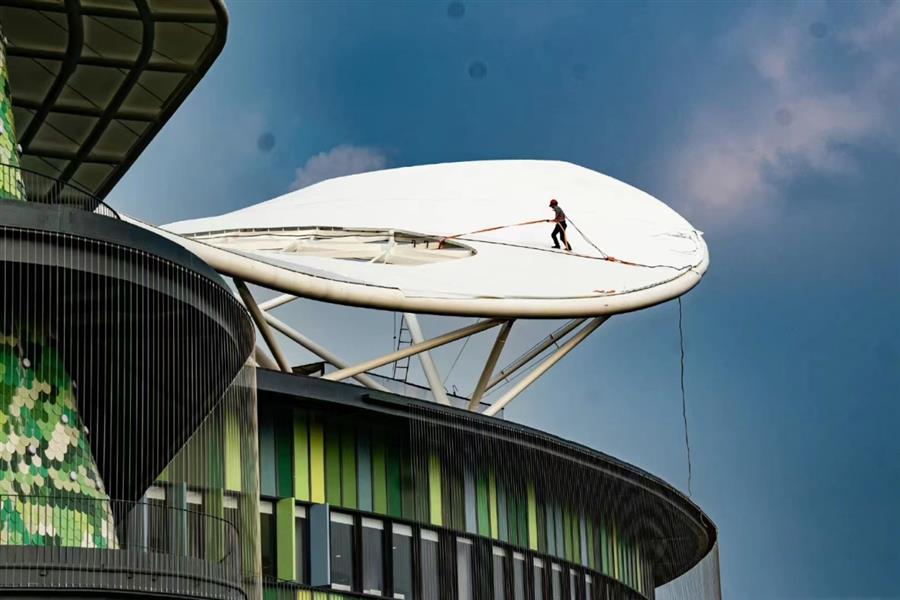

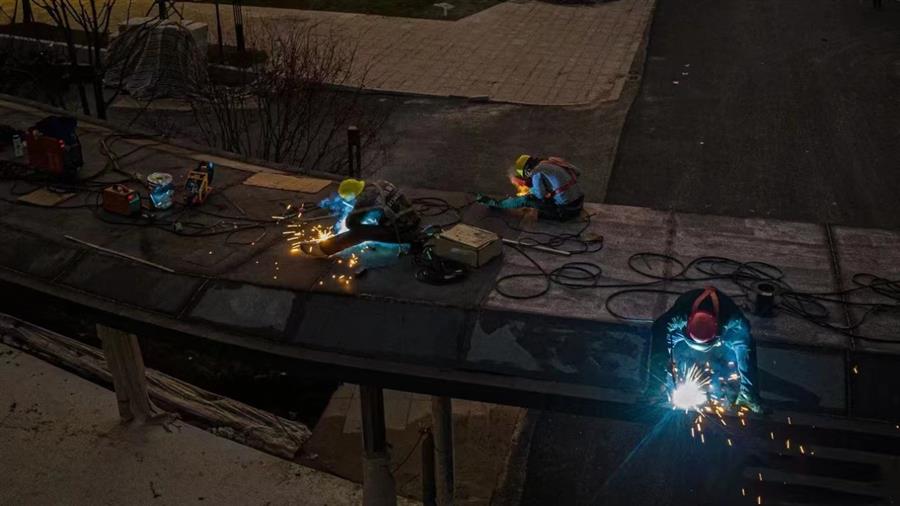

工期緊、任務重,安全風險系數大。如何抓好安全生產管理工作,也是會務綜合體項目需要攻克的難題。特別是項目施工高峰階段,項目現場通風空調、智能化、消防、室內裝修等多專業多工種同時開工、交叉作業,增加了施工現場的安全風險和管理難度。“每天早上6點多就到現場,下午7點多才回項目部,晚上還要去現場,工地上幾乎每天都是近24小時工作”現場安全員黃漢瑤說道。項目部切實抓好工程安全管理工作,加大隱患排查治理力度,嚴格落實安全管理措施。因地制宜地開展特種作業人員安全培訓,結合現場生產實際,加強對重點部位的監管,有針對性的制定了項目的臨時用電、高空作業等具體安全措施。
俯拾仰取,用汗水澆灌收獲
項目開工以來,實現了安全零事故,并先后獲得了“2022年鹽城市第一批次建筑施工標準化示范工地”“江蘇省建筑施工標準化星級工地”。
回眸施工過程120天的分分秒秒,忘不了晨曦中的出發,忘不了星空下的轟鳴,忘不了脊背上閃亮的汗珠,忘不了陽光下黝黑的面龐……黃海森林公園會務綜合體項目團隊用智慧和汗水克服了一個個困難,取得了一次次勝利,贏得了一片片贊譽。
(圖文/耿慧芳)
